乌兹别克斯坦300mw/600mwh储能项目主变发运,首批电池舱抵乌 -凯发k8官网

乌兹别克斯坦300mw/600mwh储能项目主变发运,首批电池舱抵乌

中亚经贸   2024-07-17 11:54:20

乌兹别克斯坦费尔干纳州奥兹150兆瓦/300兆瓦时储能项目与乌兹别克斯坦安集延州洛奇150兆瓦/300兆瓦时储能项目(以下简称奥兹与洛奇储能项目),在合肥天威保变公司本部隆重地举行了主变压器发运仪式。

两项目总规模300mw/600mwh,由中南电力设计院有限公司总承包建设。两项目均通过新建220千伏变电站及线路接入乌兹国家电网,并计划于2024年3月25日开工,2024年12月1日投入商业运营。

奥兹项目储能系统设备拟采用单预制舱2.032mwh、总装机容量392.2mwh方案

洛奇项目储能系统设备拟采用单预制舱5.015mwh、总装机容量401.2mwh方案

同日,由华为供货的奥兹项目第一批电池舱也于当天同期运抵乌兹别克斯坦浩罕市海关仓库,清关完成后将于7月中旬运抵奥兹项目现场并直接基础就位。

640?wx_fmt=other&wxfrom=5&wx_lazy=1&wx_co=1&tp=webp

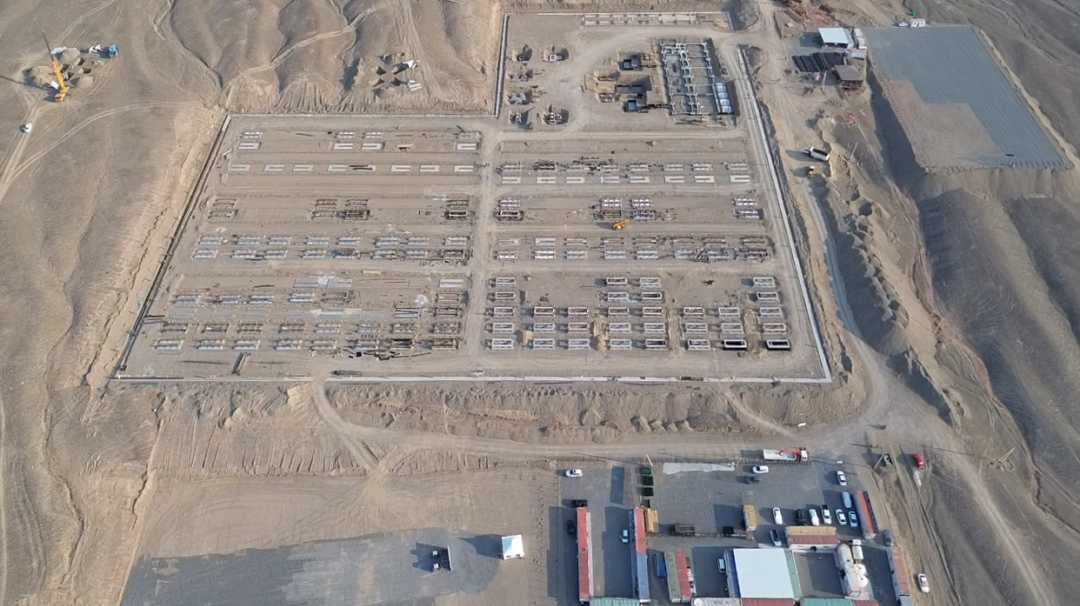

2024年7月11日奥兹项目全景照

据悉,奥兹储能项目计划总投资额9亿元,是当前中国在海外投资的单体规模最大电化学储能项目,是乌兹别克斯坦首个开工的外商投资电网侧电化学储能项目,也是中国能建首个海外储能投资项目,建成后将为乌兹别克斯坦电网提供21.9亿度电力的调节能力。

项目管理采用epc总包、土建乌兹属地分包施工、安装调试中国分包商施工和oe全过程管理模式。项目已于2024年4月11日开工,计划2024年11月1日并网投产,12月1日完成cod试验。
