智利政府授予公共土地超过11 gwh的储能容量,晶科获得其中2,400 mwh
konavle、la pastora energía、freepower group 和 晶科电力等公司在国资部的号召下共同开发、建设和运营这 6 个项目。
智利国有资产部授予了6个财政土地特许权项目,用于开发、建设和运营储能系统,旨在连接到国家电力系统的变电站。
政府选择konavle、la pastora energía、freepower group 和 晶科电力等公司来实施这些项目,这些项目将为国家电力协调员(cen) 确定的 6 个宏观区域增加 11.6 gwh 的存储容量。
他们在 110 多个提案中脱颖而出,并获得了 140.5 gwh 的报价,几乎比政府在推动储能系统国家计划中确定的最大需求容量 13.2 gwh 高出 11 倍。
并且值得记住的是,该项目的执行时间可能不会超过2027年6月30日;尽管特许公司可以要求提前终止合同,而无需支付任何罚款,只要其证明其参与了2024年至2025年期间进行的储能系统相关招标过程,只要它是公共土地上的储能过程中描述了同一项目。

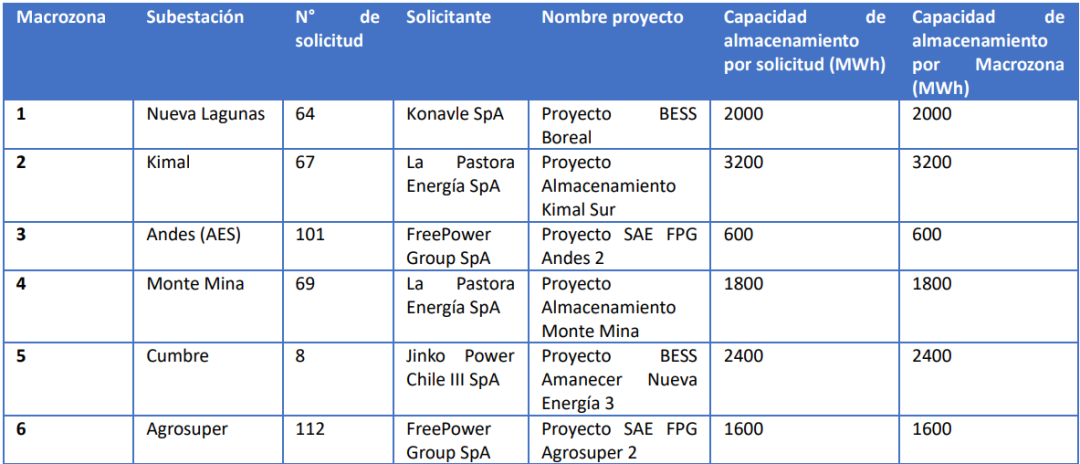

战略能源公司提供了以下主要获奖项目的详细信息以及 cen 区分的每个宏观区的流程:
konavle spa 公司的“bess boreal”项目在 1 号区域中标,该区域有 16 份申请获准处理(分为 11 个变电站),总存储容量为 14,499 兆瓦时。
“bess boreal”将位于塔拉帕卡地区pozo almonte公社的一处公共地产内,将与nueva lagunas变电站相连,储能容量为2,000兆瓦时;因此,在这种情况下,未分配电力协调员确定的最大要求(3.6 gwh)。
在2号宏区(最大容量3.2 gwh)方面,它收到了17个变电站中的39个报价,总计63,705 mwh。la pastora energía 公司的“kimal sur”计划被选中实施,因此该计划将位于托科皮利亚(安托法加斯塔),将与 s/e kimal 相连,容量为 3,200 兆瓦时和 12.8 小时的存储时间。
而对于可用率最低的第 3 号宏区(仅 0.6 gwh),在 6 个变电站中提出了 9 项举措(4,899 mwh);freepower group 的 sae fpg andes 2 项目(600 mwh)成为获胜者,该项目将位于安托法加斯塔的公共土地上,能够储存 8.5 小时的能量。
第四个区域是 monte mina 发电厂(来自 la pastora energía),位于安托法加斯塔,存储容量为 1800 mwh,可运行 12 小时;在获准处理的 13 份申请中,总电量为 15,214 兆瓦时。
第五个宏观区是智利能源部门需求最大的另一个宏观区,因为有 19 个提案分为 9 个变电站,总存储容量为 26,861 兆瓦时。
晶科电力的“bess amanecer nueva energía 3”项目获得了该奖项,因此将获得阿塔卡马地区迭戈德阿尔马格罗公社一座电站的特许经营权,该电站将连接到 s/e cumbre功率为 2,400 mwh。
freepower group spa 的 sae fpg agrosuper 2 覆盖了 6 号宏区的所有招标容量,其中 15 个报价外部化,总容量为 15,322 mwh。
根据智利国有资产部提供的信息,该项目将拥有1600 mwh的存储容量,持续6.8小时,将在freirina(阿塔卡马地区)公社开发和建设,并将连接到agrosuper变电站。
